陕煤建设铜煤公司:黄陵电厂二期 2×1000MW 机组扩建项目输煤#1标段三翻车机室工程关键节点顺利完成

成亚茹
2026-03-25

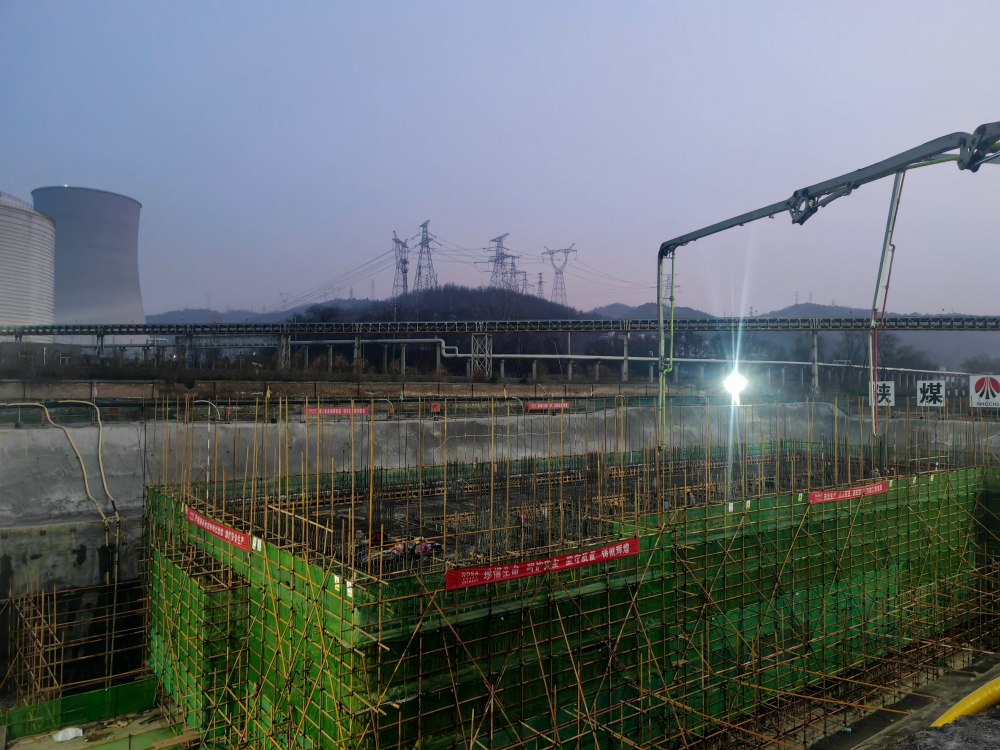

奋进正当时,攻坚启新篇。近日,陕煤建设铜煤公司承建的黄陵电厂二期2×1000MW机组扩建项目输煤#1标段三翻车机室项目顺利完成负二层关键节点施工,4350m³大体积混凝土历经78小时连续奋战圆满浇筑完毕,为后续节点施工赢得宝贵时间,以实干实绩吹响了项目建设“抢开局、保节点、勇攻坚”的冲锋号角,为后续工程高效推进奠定了坚实基础。

工程攻坚,直面施工“硬骨头”。作为电厂燃料输送系统的“咽喉要道”,翻车机室承担着煤炭翻卸、转运的核心任务,直接关系到电厂燃料供应效率与机组未来稳定运行,其施工质量与进度至关重要。本次施工的三翻车机室工程,凭借体量大、难度高、工期紧、风险点多的特点,成为整个输煤#1标段建设中的“硬骨头”。该节点施工的负二层结构,层高高达10.95米,侧墙宽度分为3.5米、1.9米、1.7米、1.5米等多种规格,梁最大断面达1.5×2.3米,涉及超危项目16项,涵盖高支模、超限梁、超限板、重车调车机梁、漏斗梁等多个高难度施工环节,且全程采用大体积混凝土浇筑,施工技术要求极高。同时,项目面临严苛的工期要求,深基坑内作业空间有限,混凝土浇筑难度突出,预埋件数量繁杂,仅钢筋用量就达480吨,进一步增加了施工组织的复杂性与挑战性。

创新破局,筑牢施工安全线。外架搭设作为施工安全的重要保障,成为本次工程的一大难点。由于现场施工条件限制,无法按常规设置连墙件,给脚手架的稳定性带来极大考验。为破解这一难题,该项目部秉持“安全第一、科学施策”的原则,组织技术骨干反复研讨、优化方案,最终确定搭设落地式四排扣件钢管脚手架,并创新连墙件连接方式。结合工程现场实际情况,项目部放弃传统外墙连接模式,利用架管与南侧、东侧-14.4m、-11.2m、-7.8m处支护土钉一端焊接,另一端与外架扣件进行刚性连接,同时在顶部-5m喷锚平台根部埋置1m竖向架管作为补充连墙件,四道连墙件水平间距均严格控制在2.4m,形成全方位、多层次的安全支撑体系,有效规避了外架失稳风险,为高空作业和混凝土浇筑提供了坚实的安全保障,彰显了项目部精准施策、攻坚克难的专业能力。

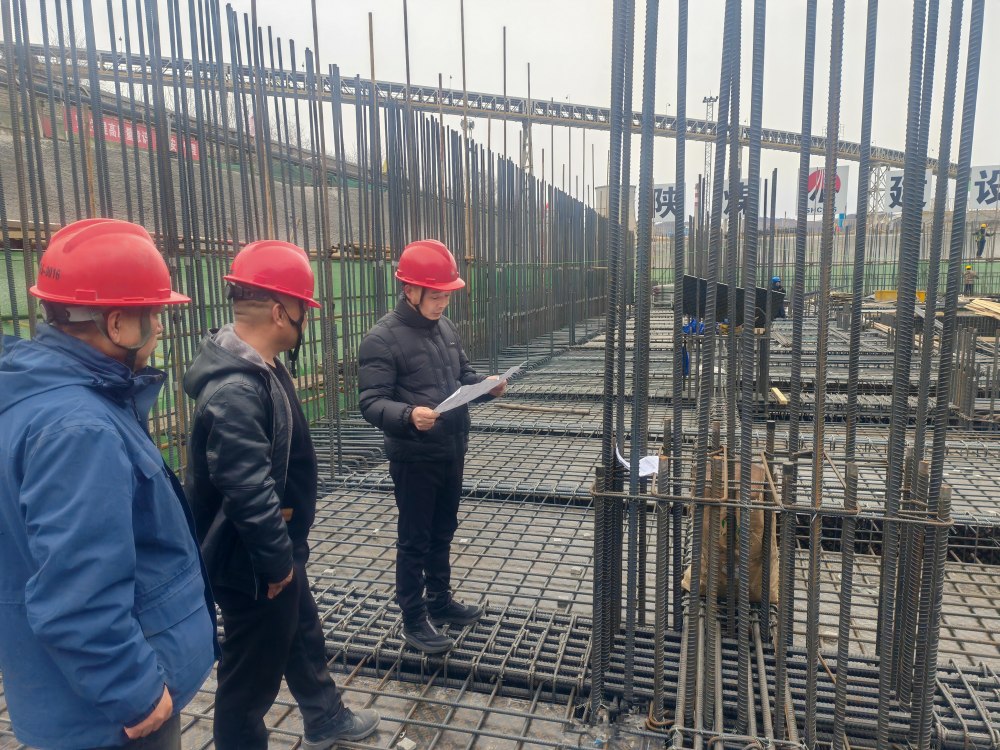

凝心聚力,坚守一线保工期。面对工程量大、工期紧张的双重压力,该项目部凝心聚力、挂图作战,全体参建人员迎难而上、奋勇争先。为确保工程高效推进,项目部科学调配人力物力,组织80名劳务作业人员实行两班倒作业模式;春节期间,全体参建人员主动放弃与家人团聚的机会,坚守施工一线,以“舍小家、为大家”的担当,全力抢抓施工黄金期。同时,项目团队精准发力、细化管理,专门成立管理小组,针对预埋件安装、工期统筹安排、大体积混凝土养护、超危项目检测等关键环节,明确分工、压实责任,实现全过程闭环管理。针对大体积混凝土施工易产生裂缝的问题,管理小组提前制定温控方案,实时监测混凝土温度变化,精准调控浇筑节奏;针对超危项目,严格落实专项施工方案,加强现场监测与隐患排查,确保每一道工序都符合安全规范与质量标准,切实守住安全与质量底线。

此次关键节点的顺利完成,不仅有效缓解了工期压力,为负一层施工争取了宝贵时间,更检验了项目部的施工组织能力、技术攻坚能力和团队协作能力,极大鼓舞了全体参建人员的士气。下一步,该项目部将以此次关键节点完成为契机,持续保持“抢开局、保节点、勇攻坚”的奋进姿态,总结施工经验,优化施工方案,紧盯后续施工节点,严把安全关、质量关、进度关,凝心聚力、真抓实干,全力推进项目建设提质增效。
